Jeste li se ikad zapitali kako se zbrinjava nuklearni otpad? Od 2028. do kraja 2030. godine, Hrvatska treba preuzeti, te krenuti obrađivati, kondicionirati i zbrinjavati svoju polovicu nisko i srednje radioaktivnog otpada (NSRAO) iz Nuklearne elektrane Krško.
Naime, Hrvatska je sa Slovenijom suvlasnica Krškog, a u zadanom razdoblju treba zbrinuti otpad iz te nuklearke ukupnog volumena 1.192 kubna metra, ukupne mase 2.464 tona i aktivnosti 4,15E+13 Bq. ‘Briga’ o otpadu nije jeftina, a procijenjeno je da bi mogla koštati oko 60 milijuna eura.
U javnoj nabavi naručitelj Fond za financiranje razgradnje NEK traži izvođača koji će obraditi i kondicionirati hrvatsku polovicu otpada iz Krškog, posla koji bi mogao potrajati do ukupno 84 mjeseca. Tih sedam godina prema javno dostupnim podacima predviđeno je trajanje ugovora od trenutka obostranog potpisa.
Posao će krenuti od preuzimanja otpada podijeljenog u dvije faze. Prva, kako piše u tehničkim specifikacijama, odvijat će se početkom 2028. i obuhvatiti D6 pakete u trajanju od osam tjedana.
Druga faza trebala bi početi odmah nakon te, i potrajati do prosinca 2030.. Projekt uključuje pripremu dokumentacije, međunarodni prijevoz, obradu, kondicioniranje otpada te povrat u Hrvatsku, a sve u skladu s Međudržavnim ugovorom između Hrvatske i Slovenije, propisima EU-a i međunarodnim standardima nuklearne sigurnosti, piše u projektnom zadatku.

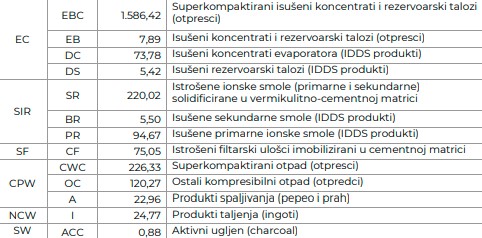

Vrste NSRAO iz NE Krško | Foto: Projektna dokumentacija,, screenshot EOJN
Hrvatska i Slovenija inače su obavezne osigurati sigurno dugoročno zbrinjavanje radioaktivnog otpada nastalog radom i razgradnjom NE Krško. Tu treba istaknuti da hrvatska polovica NSRAO-a obuhvaća različite vrste niskog i srednjeg radioaktivnog otpada, a detaljniji podaci o karakteristikama dostavit će se sudionicima pregovaračkog postupka.
Projekt svakako uključuje cjelokupan proces prijevoza, karakterizacije, obrade i kondicioniranja otpada za koji je Hrvatska odgovorna, a provedba se temelji na zahtjevima hrvatskih i slovenskih propisa. Kao i međunarodnih konvencija i smjernica IAEA-e. Poštivanje propisa trebalo bi osigurati trajno sigurno, kontrolirano i usklađeno zbrinjavanje otpada.
U početnoj fazi projekt traži izradu potrebnih dokumenata, uključujući Plan provedbe i Plan osiguranja kvalitete, te pribavljanje potrebnih dozvola u Hrvatskoj. Ipak je zemlja domaćin postrojenja za obradu i tranzitnim državama.

nuklearno postrojenje | foto: Freepik
Trebat će potvrditi inventar otpada, provjeriti da prati kriterije prihvatljivosti pa izraditi i transportnu i sigurnosnu dokumentaciju. Paralelno će se planirati logistika, rute prijevoza, sustav nadzora i koordinacija – kako s NE Krško, tako i s naručiteljem i regulatornim tijelima.
Radioaktivni otpad pakirat će se u certificirane spremnike, konkretno u 20’ ISO IP2 kontejnere, sukladno ADR pravilima i standardima Međunarodne agencije za atomsku energiju. Prijevoz će se odvijati cestovnim putem iz NE Krško do lokacije u Republici Hrvatskoj koju odredi Naručitelj, a zatim do postrojenja za obradu. Tijekom prijevoza osigurat će se kontinuirani nadzor, praćenje pošiljaka i evidencija doza zračenja.
Po dolasku na lokaciju obrade provest će se prijem otpada i potvrditi da odgovara dostavljenoj dokumentaciji (WPS) i kriterijima prihvatljivosti. Slijede sortiranje, predobrada i obrada, uključujući fizičko razdvajanje, usitnjavanje, kompaktiranje, dekontaminaciju te primjenu tehnologija poput superkompaktiranja, cementiranja, spaljivanja ili taljenja.
Sve faze obrade moraju rezultirati proizvodom koji je prikladan za kondicioniranje u RCC (Reinforced Concrete Container). Nakon obrade otpad se kondicionira u RCC spremnike, koji se označavaju i dokumentiraju. Tijekom čitavog procesa mora se nadzirati kvaliteta, a svojstva konačnih spremnika moraju biti usklađena s WAC kriterijima hrvatskog Centra za zbrinjavanje radioaktivnog otpada, naglašeno je u projektu.
Nakon kondicioniranja, RCC spremnici pripremit će se za transport u Hrvatsku, pri čemu će se izraditi nova dokumentacija i pribaviti dozvola za prekogranični prijevoz. Po dolasku u Centar za zbrinjavanje RAO na Čerkezovcu provjerit će se dokumentacija i usklađenosti spremnika.
Projekt će završiti izradom finalnih izvješća o provedenoj obradi i kondicioniranju te predajom sve tehničke i sigurnosne dokumentacije Naručitelju. Time bi se trebala osigurati sljedivost otpada i potvrditi da je proces proveden po nacionalnim i međunarodnim standardima.
Pridružite se našoj Viber zajednici i prvi saznajte sve informacije.
Priprema tople vode viškom energije iz sunčane elektrane
Jednofazni regulator snage AC•THOR preusmjerava mogući višak snage iz mrežne fotonaponske elektrane prema električnim grijačima.
11:13 5 d 08.09.2026
Hrvatska elektroinstalaterska tvrtka kreće raditi na novim AI centrima, zapošljavaju ove majstore
Pred tvrtkom Matel je uzbudljivo razdoblje jer kreću raditi na novim velikim projektima. Zbog toga traže pojačanje.
13:47 10 d 03.09.2026
Stavite građevinu u fokus: Iskoristite popust za godišnju pretplatu na bauštela.hr
Ove godine stavite građevinski sektor u fokus i pretplatite se na bauštela.hr. Pretplatite se sad i godišnju pretplatu dobivate za 59€.
09:39 12 d 01.09.2026
Arheološki terenski pregled obavezna je usluga prilikom izgradnje novih kilometara autoceste A7. Radit će se na kompletnoj dionici s novim tunelima.
11:56 12 h 13.09.2026
Stiže omiljeni jesenski događaj: U ove kuće i zgrade u Zagrebu moć će se besplatno zaviriti
Iza ugla je dolazak jeseni, ali i još jednog Festivala Open House u Zagrebu. Nova 'sezona' donosi 38 novih lokacija za obići, tema je urbanizam.
11:56 12 h 13.09.2026
Na desecima lokacija čistit će se separatori, zbrinjavati otpad te provjeravati njihova vodonepropusnost i ispravnost.
11:55 12 h 13.09.2026
Izmjene Zakona o obrtu donose niz novosti važnih za majstore i građevinske izvođače. Imamo sve detalje.
11:55 12 h 13.09.2026
Na krajnjem jugu RH nalaze se napušteni bunkeri i tvrđava koja čeka bolje dane i novu namjenu. U međuvremenu se vode postupci povrata imovine.
11:53 12 h 13.09.2026
Jeste li za ili protiv papuča u školama? Naši novinari podijelili svoje stavove
Školske papuče ugodne su i doprinose čistoći i obiteljskoj atmosferi, ali ponekad mogu biti i razlog zadirkivanja, a evo što misle naši novinari.
11:35 12 h 13.09.2026
Gotovo trećina misli da neće moći priuštiti nekretninu, a za 91,5 posto stambena kriza utječe na odluku o osnivanju obitelji, rezultati su nove ankete
11:34 12 h 13.09.2026
Zdravstvo pod velikim pritiskom i u Istri: 'U 28 ambulanti rade stariji od 65 godina'
Manjak liječnika vlada u cijeloj Hrvatskoj. U Istri od 114 ambulanti u 28 njih rade stariji od 65 godina. Mlade pokušavaju privući i stipendijom.
09:37 14 h 13.09.2026
Male tajne hrvatskog jezika: Napokon ste 'dočekali' ili 'sačekali' isplatu usklađivanja
Hrvatskomu jeziku ne pripada glagol 'sačekati'. Ovisno o kontekstu, treba upotrebljavati 'dočekati' i 'pričekati'.
09:36 14 h 13.09.2026
