Zagreb od nule gradi vlastitu elektranu! Košta 7 milijuna eura, a lokacija je pravo iznenađenje
Grad Zagreb upravo je raspisao natječaj za projektiranje, građenje i održavanje vlastite sunčane elektrane Sašnak. Za projekt je prethodno izrađeno idejno rješenje, te su ishođeni posebni uvjeti i uvjeti priključenja elektrane. Vrijednost investicije iznosi čak 7 milijuna eura, a elektrana je planirana na području gradske četvrti Pešćenica. Lokacija je odabrana zbog povoljnih prostornih i tehničkih uvjeta, uključujući dostupnost priključka na elektroenergetsku mrežu i mogućnost izvedbe većeg solarnog polja. Evo svih detalja o ovom složenom infrastrukturnom zahvatu.

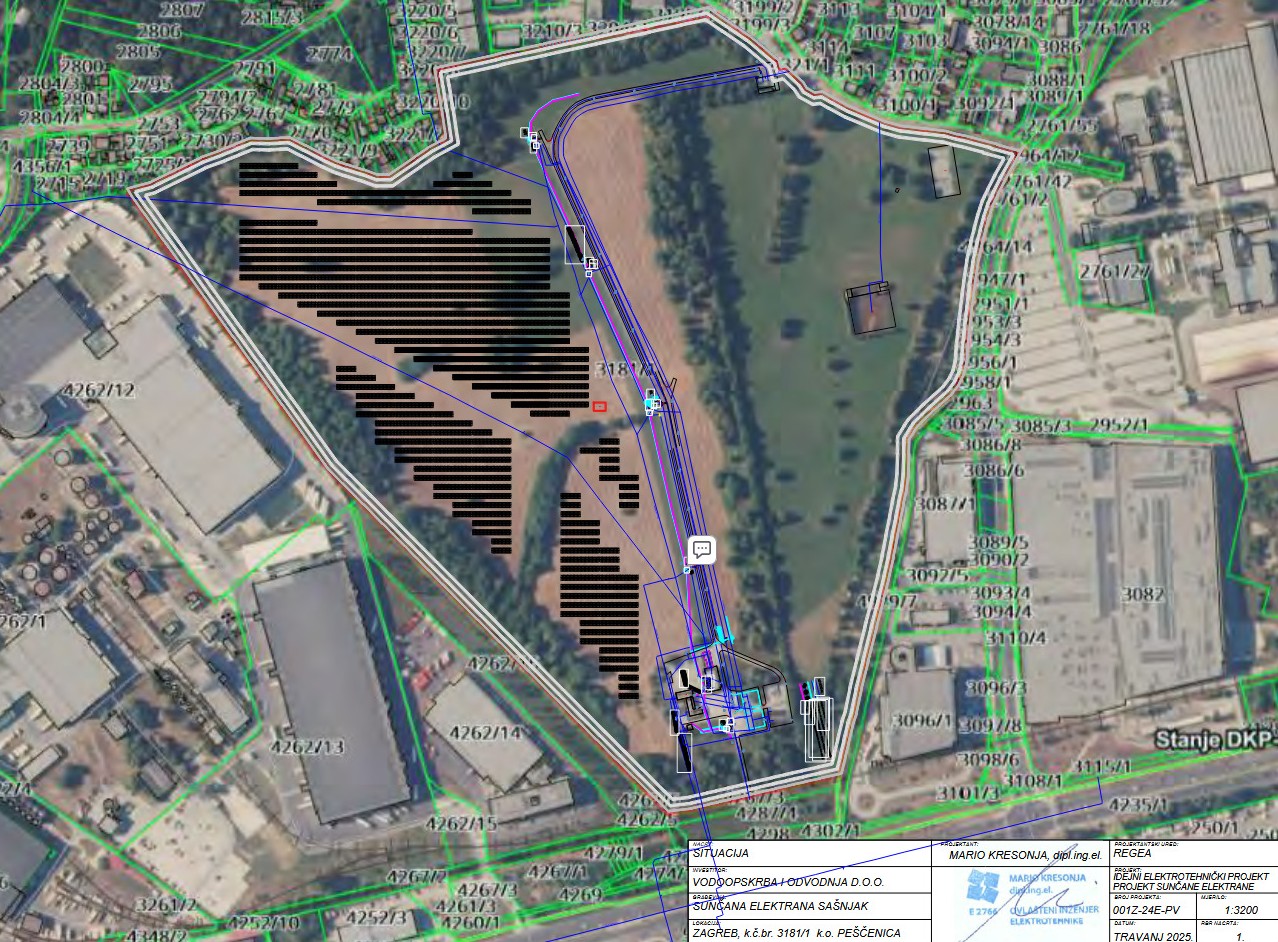

elektrana Sašnak | foto: ilustracija screen shot EOJN / Canva
Grad Zagreb je za Vodovod i odvodnju kao investitora raspisao javni natječaj za projektiranje, građenje i održavanje sunčane elektrane Sašnak, čime projekt nakon višegodišnje pripreme ulazi u konkretnu fazu realizacije. Riječ je o samostojećoj, neintegriranoj fotonaponskoj elektrani koja će se graditi kao potpuno novi energetski objekt.
Natječajem je predviđen cjelovit model realizacije, u kojem jedan izvođač preuzima odgovornost za izradu projektne dokumentacije, izvođenje radova i dugoročno održavanje postrojenja. Projekt predstavlja dio šire gradske politike usmjerene na povećanje udjela obnovljivih izvora energije.
Istodobno, riječ je o zahtjevnom građevinsko-energetskom zahvatu koji uključuje niz tehničkih, okolišnih i organizacijskih elemenata. Elektrana Sašnak tako postaje jedan od značajnijih javnih projekata u području solarne energetike na području Zagreba. Posebnu važnost ima činjenica da se projekt realizira na temelju provedene okolišne i prostorne pripreme.

solarna elektrana | foto: Freepik
Ugovor od 2.126 dana
Ugovor koji se planira sklopiti s izabranim izvođačem obuhvaća i specificirane rokove prema kojima prva faza, odnosno projektiranje, treba započeti u svibnju ove godine. Dok je za realizaciju cijelog projekta previđeno 2.126 dana, odnosno gotovo 6 godina. No, ovdje treba reći kako je predviđeno da sama izgradnja traje 180 dana, odnosno 6 mjeseci, te da ugovor obuhvaća i pet godina obaveznog održavanja.
Instalirana snaga elektrane je 7 MW (snaga na izmjenjivačima), a priključna snaga u smjeru proizvodnje će se ograničiti na 499 kW. Ukupno je planirano instalirati 11.900 fotonaponskih modula ukupne vršne snage fotonaponskog polja 8.687 kWp. Elektrana će se nalaziti na zemljištu površine 382.628 kvadrata, a ukupna površina koju će zauzimati FN paneli iznosi 37.655 kvadrata, odnosno izgrađenost zemljišta iznosi 9,85%.
Lokacija zahvata i gradnja od nule
Sunčana elektrana Sašnak planirana je na području gradske četvrti Pešćenica, unutar administrativnih granica Grada Zagreba. Lokacija je odabrana zbog povoljnih prostornih i tehničkih uvjeta, uključujući dostupnost priključka na elektroenergetsku mrežu i mogućnost izvedbe većeg solarnog polja.
Na tom prostoru trenutačno ne postoji energetsko postrojenje niti infrastruktura koja bi se prenamijenila. Projekt se stoga realizira kao potpuna gradnja od nule. To uključuje pripremu terena, postavljanje nosivih konstrukcija, ugradnju fotonaponskih modula i cjelokupne elektroopreme.
Prostor je analiziran s aspekta postojećeg stanja okoliša i krajobraza. Zaključeno je da se zahvat može provesti bez trajnih negativnih posljedica uz primjenu standardnih mjera zaštite. Takav pristup odgovara suvremenoj praksi planiranja velikih solarnih elektrana na neizgrađenim ili slabo iskorištenim površinama.

elektrana Sašnak | foto: screen shot EOJN
Projektiranje
Projektiranje sunčane elektrane Sašnak jedna je od ključnih faza cijelog zahvata. U toj fazi definiraju se svi tehnički parametri postrojenja, od rasporeda fotonaponskih modula do dimenzioniranja nosivih konstrukcija i elektroenergetskih sustava. Projektna rješenja moraju uzeti u obzir klimatske uvjete, opterećenja vjetrom i snijegom te geotehničke karakteristike tla. Posebna pažnja posvećuje se stabilnosti konstrukcija i sigurnosti rada sustava.
Projektiranje uključuje i rješenja za odvodnju, zaštitu tla te organizaciju gradilišta. Sastavni dio dokumentacije su i rješenja za priključenje elektrane na elektroenergetsku mrežu. Kvalitetno projektiranje ključno je za smanjenje rizika tijekom građenja. Ujedno postavlja temelje za učinkovit i dugotrajan rad elektrane.
Složen infrastrukturni zahvat
Faza građenja obuhvaća niz međusobno povezanih radova koji se moraju izvoditi u jasno definiranim etapama. Radovi započinju pripremom terena i njegovom nivelacijom. Slijedi postavljanje nosivih konstrukcija na koje se montiraju fotonaponski moduli. Paralelno se izvode elektroinstalacijski radovi, uključujući ugradnju pretvarača, transformatora i zaštitne opreme.
Tijekom izvođenja potrebno je osigurati provedbu mjera zaštite okoliša, osobito u pogledu buke, otpada i zaštite tla. Građenje se odvija pod stručnim nadzorom kako bi se osigurala usklađenost s projektnom dokumentacijom. Nakon završetka radova provode se tehnička ispitivanja sustava. Tek nakon uspješno provedenih pregleda elektrana može biti puštena u rad.

elektrana Sašnak | foto: screen shot EOJN
Održavanje i upravljanje
Sunčana elektrana Sašnak planirana je za dugoročni rad, s očekivanim vijekom trajanja od 25 do 30 godina. Održavanje je zato sastavni dio projekta i obuhvaća redovite tehničke preglede, servisiranje opreme i praćenje proizvodnje električne energije. Sustavi daljinskog nadzora omogućuju stalnu kontrolu rada postrojenja. Pravodobne intervencije smanjuju mogućnost zastoja i gubitaka u proizvodnji. Čišćenje fotonaponskih modula važan je dio održavanja jer izravno utječe na učinkovitost sustava.
Dugoročno gledano, kvaliteta održavanja ima presudnu ulogu u ostvarivanju planiranih energetskih učinaka. Time se osigurava stabilna i pouzdana proizvodnja električne energije. Održavanje također osigurava da elektrana tijekom eksploatacije ima minimalan utjecaj na okoliš.
