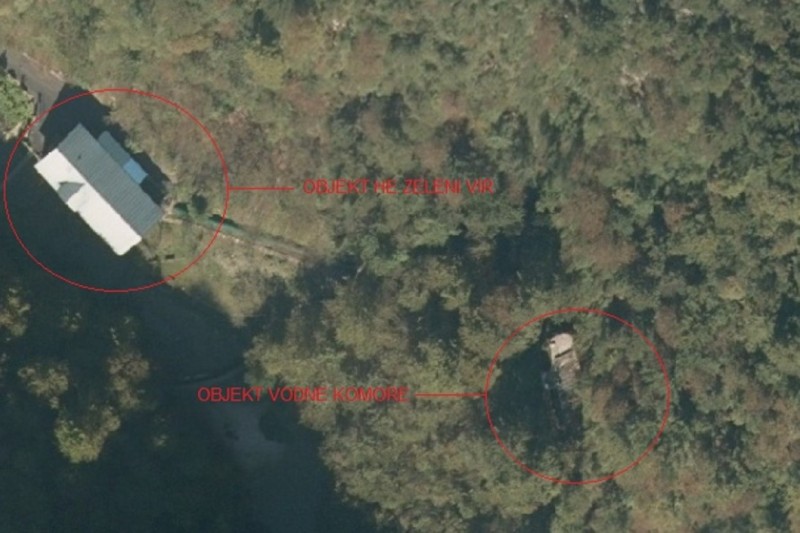

Vodna komora HE Zeleni vir smještena je u usjeku brda, u 'teškom' terenu u kojemu bi moglo doći do odrona. Projekt treba spriječiti crni scenarij.

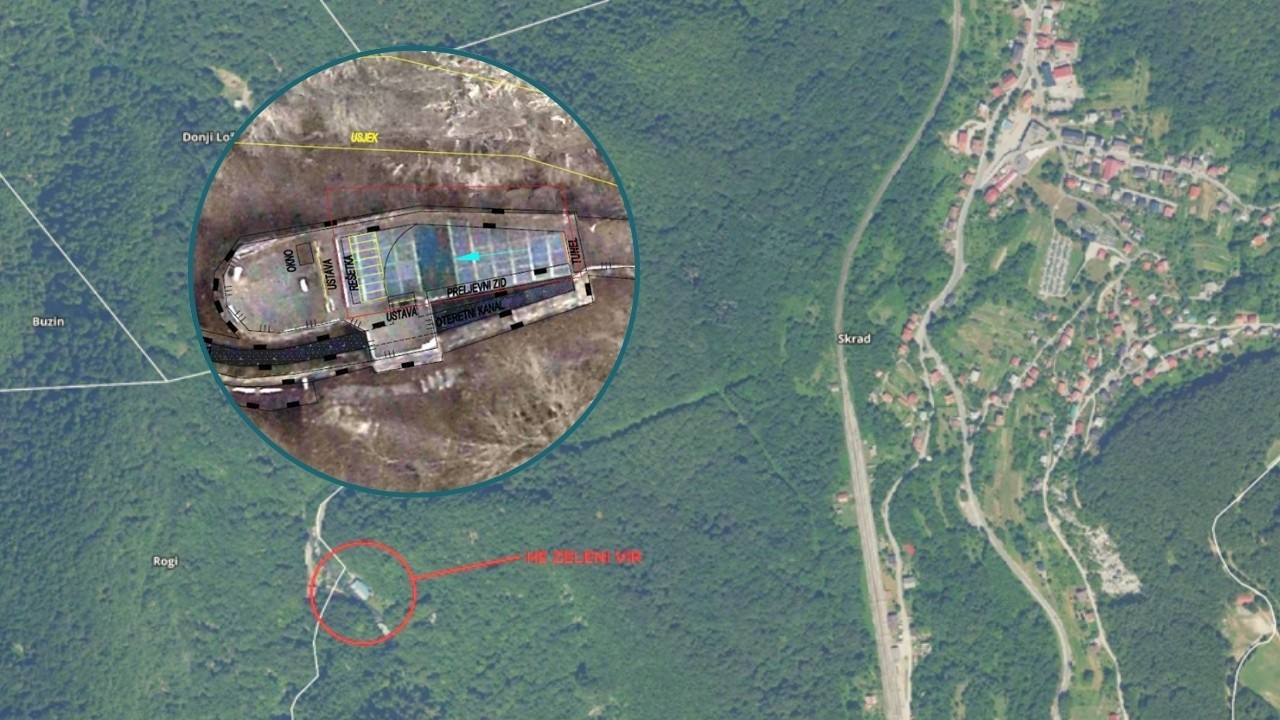

U javnoj nabavi, HEP Proizvodnja traži izvođače važnog posla – novelaciju postojećeg glavnog projekta s izradom izvedbenog projekta koji će vodnu komoru HE Zeleni vir zaštititi od odrona. Projektirat će se za zahtjevan, teško pristupačan teren, u usjeku brda koje se uzdiže između 2 i 30 metara iznad vodne komore. Položaj objekta u 'teškom' terenu daje ključni kontekst za razumijevanje rizika, odnosno izvedbe zaštite, a novelaciju bi se moglo izvesti u roku od 60 dana, stoji u projektnoj dokumentaciji.
Hidroelektrana Zeleni vir je visokotlačno derivacijsko postrojenje izgrađeno 1921. godine koje koristi vodu potoka Curak na padu od 53 metra. Zahvat vode izveden je u spilji Zeleni vir, gdje se nalazi izvor potoka, a voda se zatvorenim dovodnim kanalom dužine 326 m dovodi do vodne komore dimenzija 5,8x20 metara, s preljevom i spojem na tlačni cjevovod koji vodi do strojarnice smještene 53 metra niže.
HEP traži novelaciju glavnog i izrada izvedbenog projekta zaštite od odrona vodne komore na potencijalno rizičnoj lokaciji. Naime, obuhvat zahvata je oko 5 kilometara od mjesta Skrad u Gorskom kotaru, na teško pristupačnom terenu. Teren je u usjeku brda koje se uzdiže između 2 i 30 metara iznad vodne komore i pristupnog prilaza, a upravo takav položaj komore u strmom terenu – uz uski pješački put kojim se kreću djelatnici, ali i turisti, predstavlja ključan kontekst za razumijevanje rizika i potrebe zaštite, pojašnjeno je u projektnom zadatku dostupnom u javnoj nabavi.
U projektu je pojašnjeno da rizik od odrona proizlazi iz same konfiguracije terena, te iz činjenice da je prilaz komori neposredno ispod stijenskog usjeka. Tijekom redovitih i izvanrednih obilazaka te remontnih aktivnosti evidentirana je opasnost od pada kamenja veličine od najmanje 3 centimetara, naviše.
Takvi odroni već uzrokuju oštećenja postojeće rešetkaste zaštite vodne komore u obliku rupa, udubljenja, probijanja te oštećenja kamene obloge i betonskih površina, ovisno o veličini kamena i visini pada, piše u projektu. Opasnost nije samo konstruktivne naravi, nego i sigurnosne, jer se na lokaciji često zadržavaju djelatnici HEP Proizvodnje i kooperanti, a pristupni put koriste i turisti tijekom cijele godine. Unatoč obveznoj uporabi osobnih zaštitnih sredstava, prirodni proces odrona ostaje trajni rizik koji zahtijeva sustavno projektno rješenje.
Planirana prevencija odrona temelji se na proširenju i unapređenju postojećeg projekta zaštite. Postojeći projekt, koji je izradio Hudec plan na čelu s projektantom Svjetlanom Hudecom, predviđao je zaštitu samo dijela objekta, odnosno rešetkaste zaštite. Novelacijom se obuhvat zahvata širi na ploču iznad ljevkastog prostora i betonski prilaz, odnosno ploču iznad zatvorenog dovodnog kanala, što mijenja izgled i dimenzije projektirane zaštite.
Predviđa se dodavanje dodatnih slojeva zaštite uz matematičke izračune za slobodan pad kamenja mase do oko 20 kilograma, proračun mehaničke stabilnosti i otpornosti konstrukcije te analiza postojećeg rješenja. Također će se razraditi raspored nosive i zaštitne mreže, sidrenje u stijensku masu, spojni elementi konstrukcije, kao i upute za održavanje i čišćenje građevine. Na kraju, kao podloga za projektiranje izrađuje se geodetski situacijski nacrt stvarnog stanja, a projektant mora provjeravati podatke obilascima terena i raditi u stalnim konzultacijama s naručiteljem, kako je redom opisano u projektnom zadatku.
Od idejnog (točnije, noveliranog glavnog) projekta traži se proširenje obuhvata zaštite, analiza postojećeg rješenja, proračuni stabilnosti i definiranje optimalne zaštite od odrona uz ishođenje posebnih uvjeta i potvrda nadležnih tijela. Izvedbeni projekt potom detaljno razrađuje konstrukciju, temeljenje, materijale, sidrenje, mreže i sve tehničke detalje potrebne za izvođenje radova te uključuje troškovnik.
Predviđeni proces izrade novelacije podijeljen je u više faza s okvirnim rokovima: analiza postojećeg stanja u oko pet dana, prijedlog i razrada zaštite u ukupno 20 dana, izrada noveliranog glavnog projekta za 10 dana, postupci ishođenja posebnih uvjeta i potvrda uz redovito izvještavanje te korekcije po primjedbama javnopravnih tijela. Nakon dovršetka i potvrde glavnog projekta izrađuje se izvedbeni projekt, a ovaj dio posla mogao bi potrajati 60 dana, prema podacima u javnoj nabavi.
S druge strane, krajnji rok dovršetka ugovorenih obveza je 6 mjeseci od obostranog potpisivanja ugovora sukladno razradi u tehničkim specifikacijama. Uključena je obveza održavanja sastanka u roku 7 dana od potpisivanja ugovora te dostave konačnog gantograma u roku 7 dana od uvođenja u posao, također piše u pripadajućoj dokumentaciji.
