Rekonstrukcija raskrižja, Novi Vinodolski | Foto: EOJN, Grad Novi Vinodolski
Uz nove i rekonstruirane krakove uređivat će se i pješačke površine.
Novi Vinodolski važan je turistički grad na Jadranskoj magistrali, a jedno od ključnih raskrižja uskoro bi trebalo dobiti potpuno novo lice. Hrvatske ceste (HC) pokrenule su postupak javne nabave za rekonstrukciju raskrižja državne ceste DC8 i Riječke ulice u Novom Vinodolskom.

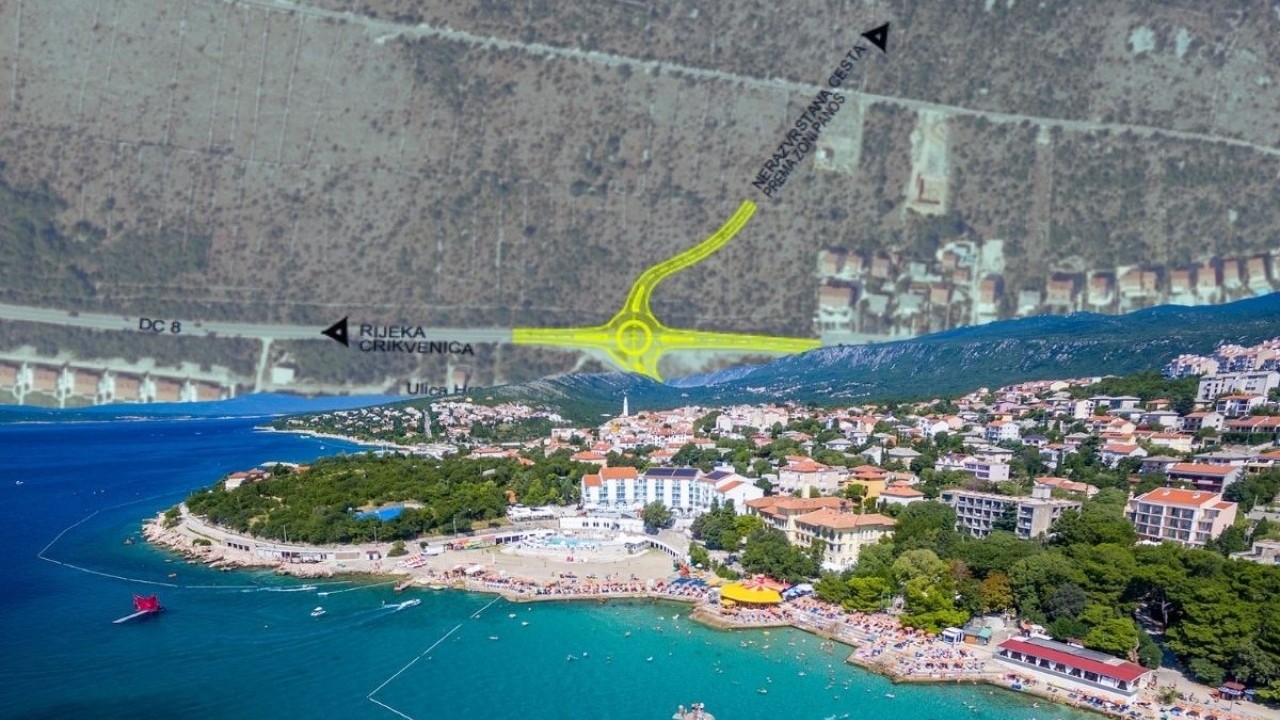

Postojeće trokrako raskrižje trebalo bi potpuno promijeniti izgled te postati novo kružno raskrižje s četiri privoza. Procijenjena vrijednost radova iznosi 1,4 milijuna eura, a projekt ne donosi samo novi rotor, gradit će se i nova prometnica, nogostupi, potporni zidovi, oborinska odvodnja, rasvjeta i više od dva kilometra kabelske kanalizacije.
Glavna promjena je rekonstrukcija postojećeg trokrakog raskrižja DC8 i Riječke ulice u kružno raskrižje s četiri privoza. Postojeći pravci DC8 prema Rijeci i Novom Vinodolskom, kao i Riječka ulica, rekonstruirat će se uglavnom unutar sadašnjih prometnih koridora. Četvrti krak bit će potpuno nov, gradit će se nerazvrstana cesta prema zoni Panos.

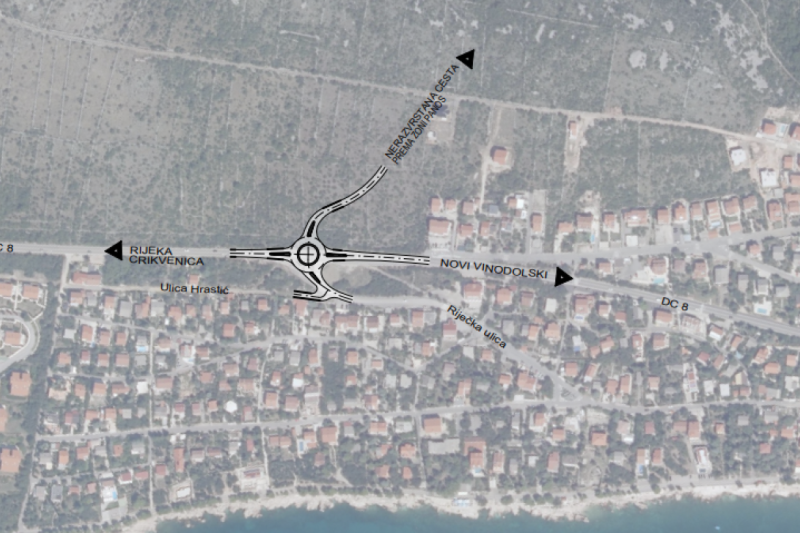

Također, predviđena je i izgradnja, odnosno uređenje Ulice Hrastić sa spojem na Riječku ulicu, a zahvat uključuje nove kolničke i pješačke površine, potporne i obložne zidove, sustav oborinske odvodnje te javnu rasvjetu i elektroničku komunikacijsku infrastrukturu. Prema projektnoj dokumentaciji, novi rotor smjestit će se na postojećoj DC8, odnosno Jadranskoj magistrali, uz povezivanje pravaca prema Rijeci, Novom Vinodolskom, Riječkoj ulici i zoni Panos.
Projektna dokumentacija otkriva i konkretne dimenzije budućih prometnica. Privoz iz smjera Rijeke na DC8 bit će dug oko 80 metara, s dvije prometne trake širine po 3,55 metara i jednostranim nogostupom širokim dva metra.
Najzanimljiviji je potpuno novi krak prema zoni Panos. Ta će prometnica biti duga približno 130 metara, s kolnikom širine šest metara i nogostupima s obje strane.
Privoz iz smjera Novog Vinodolskog bit će dug oko 125 metara, dok će Riječka ulica biti obuhvaćena u duljini od približno 70 metara. Projektirana je i trasa Ulice Hrastić duljine oko 90 metara, također s kolnikom širine šest metara i obostranim nogostupima.
Također, projekt obuhvaća oko 3.820 četvornih metara kolnika, 1.260 kvadrata nogostupa, 550 četvornih metara zelenih površina te još 610 kvadrata bankina i bermi. Ukupna površina svih dijelova prometne infrastrukture iznosi približno 6.240 četvornih metara.
Otvorena važna obilaznica u Gorskom kotaru, mali grad se spasio od kamionskog prometa i krkljanaca
Trasa obilaznice je položena uz postojeću željezničku prugu Rijeka–Zagreb.
16:34 10 d 31.08.2026
Čvor Vučevica prva je točka jednog od najvećih infrastrukturnih projekata u Dalmaciji i u Hrvatskoj. Godinama nakon ugovaranja raste mu vrijednost.
10:07 12 d 29.08.2026
Velik dio posla neće biti vidljiv kada gradilište jednom završi. Projektom je predviđeno 509 metara oborinskog kolektora, 510 metara kabelske kanalizacije za javnu rasvjetu i čak 2.154 metra kabelske kanalizacije za elektroničku komunikacijsku infrastrukturu.
Sustav oborinske odvodnje uključivat će slivnike, linijsku odvodnju i vodonepropusne kolektore. Predviđeni su i separatori kojima će se iz oborinske vode izdvajati pijesak, nečistoće i zauljene tvari, nakon čega će se voda preko upojnih građevina ispuštati u podzemlje.
Novi prometni čvor dobit će i moderniju javnu rasvjetu. Projektirani su osam metara visoki čelični stupovi s cestovnim LED svjetiljkama, dok će se nova kabelska kanalizacija polagati duž glavnih trasa i kućnih priključaka.
Uz nove i rekonstruirane krakove uređivat će se pješačke površine, a projektna dokumentacija uključuje rampe nogostupa, pješačke i zaštitne ograde te rješenja za kretanje osoba smanjene pokretljivosti.
U sklopu zahvata predviđena je i gradnja potpornih i obložnih zidova, što dodatno pokazuje da je riječ o znatno širem zahvatu od samog postavljanja kružnog toka. Zanimljivo je i da faznost gradnje nije predviđena, pa je cijeli projekt zamišljen kao jedna građevinska cjelina.
