Tramvaji pred velikim zahvatom: Zagreb pokreće investiciju tešku 10 milijuna eura
16:39 300 d 16.01.2026

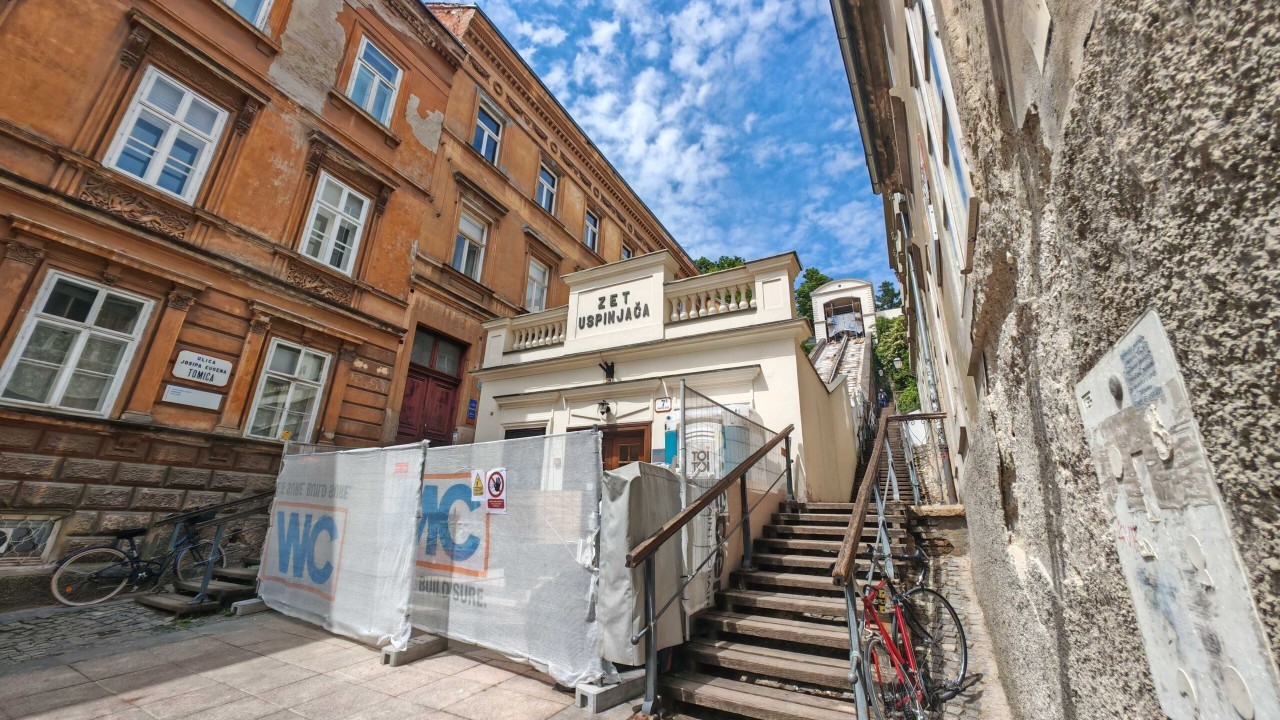

Obnovljena zagrebačka uspinjača | Foto: Grad Zagreb
Obnova najkraće uspinjače na svijetu izazvala je brojne polemike zbog cijene, a ZET sada objašnjava što je plaćeno.
Legendarna zagrebačka uspinjača, koja više od stoljeća povezuje Tomićevu ulicu i Strossmayerovo šetalište, krajem svibnja ponovno je puštena u promet nakon velike sanacije vrijedne 9,1 milijun eura.
O cijeni obnove vodilo se mnogo polemika. Velik dio javnosti pitao se zašto su radovi na tako kratkoj trasi stajali toliko puno, s obzirom na to da je riječ o najkraćoj uspinjači na svijetu - 66 metara tračnica i vožnji koja traje oko jedne minute. Upravo zato upitali smo ZET i Grad Zagreb zbog čega je obnova bila toliko skupa. Zatražili smo i troškovnik kako bismo detaljnije vidjeli pojedine stavke, no njega, nažalost, nismo dobili.
Kako su nam naveli iz ZET-a, uspinjača je jedinstveno prijevozno sredstvo koje se nalazi u povijesnoj jezgri Zagreba. Budući da je od posljednje velike obnove prošlo više od 50 godina, bilo je nužno provesti njezinu cjelovitu revitalizaciju, i to uz poštivanje zahtjeva Zavoda za zaštitu spomenika kulture i prirode.
- Projektom su bile obuhvaćene sve faze, počevši od dokumentacije, odnosno izrade idejnog i glavnog projekta, ishođenja posebnih uvjeta, građevinske dozvole, zatim demontaže i zbrinjavanja stare opreme, nabave i montaže nove opreme, izvođenje građevinskih, strojarskih i elektrotehničkih radova na postajama i trasi, projektantskog nadzora, obuke djelatnika, održavanje uspinjače itd, rekli su.
Tramvaji pred velikim zahvatom: Zagreb pokreće investiciju tešku 10 milijuna eura
16:39 300 d 16.01.2026
Pitali smo ih i koje su stavke u troškovniku bile najskuplje te što je sve ulazilo u ukupnu cijenu obnove. Iz ZET-a su nam naveli da je uspinjača specifično prijevozno sredstvo, a zbog izvedbe kabina praktički i unikatna.
- Proizvodnjom i održavanjem takvih sustava bavi se tek manji broj specijaliziranih inozemnih tvrtki. Zato se najveći trošak projekta odnosio na nabavu i montažu nove opreme uspinjače, u vrijednosti od 4,5 milijuna eura. Većina opreme proizvedena je u Švicarskoj i Austriji, pojasnili su.
Oprema uključuje nove kabine, koje su morale biti replike prethodnih, ali modernizirane klimatizacijom, grijanjem, videonadzorom i komunikacijskim sustavom. Ugrađeni su i novi pogon, koji bi trebao osigurati pouzdaniji rad i smanjiti troškove održavanja, nove tračnice te novi upravljački sustav.
- Svakako bismo istaknuli kako je projekt s 5 milijuna eura sufinancirala Europska unija iz ITU mehanizma u okviru Integriranog teritorijalnog programa 2021. - 2027., a preostali iznos od 4 milijuna eura financiran je iz proračuna Grada Zagrebam rekli su.
Cjelovitom obnovom očuvan je izvorni vanjski izgled i građevna konstrukcija uspinjače, u skladu s njezinim statusom zaštićenog kulturnog dobra. Istodobno su modernizirani ključni sustavi kako bi se povećali sigurnost, udobnost i dostupnost za putnike.
Radovi su obuhvatili gotovo sve ključne dijelove sustava - od pogonskog mehanizma i vijadukta do donje i gornje postaje. Modernizirana je i infrastruktura kako bi se smanjili operativni troškovi i troškovi održavanja te osigurao manji utjecaj na okoliš. Kapacitet uspinjače ostao je isti: 28 putnika, od čega je 16 sjedećih i 12 stajaćih mjesta.
Zagrebačka uspinjača službeno je puštena u pogon 8. listopada 1890. godine, dok je s redovitim radom započela 23. travnja 1893. godine. U početku je bila na parni pogon, koji je 1934. zamijenjen električnim. Zbog očuvanog izvornog izgleda i većine tehničkih karakteristika danas je zakonski zaštićena kao spomenik kulture, a njome upravlja Zagrebački električni tramvaj.
Iako većina Zagrepčana prvo pomisli na uspinjaču između Donjega i Gornjega grada, u Zagrebu postoji još jedna, manje poznata uspinjača - ona u naselju Ksaver. Riječ je o svojevrsnom dizalu koje povezuje Zvijezdu i Cmrok, smještenom uz kaskadno uređeno stubište.
Ta uspinjača ima četiri stanice, odnosno zaustavlja se na svakoj od četiri etaže. Tijekom rekonstrukcije obnovljene su stepenice, uređeni okolni zidovi i ograde, sanirane kulir-obloge, servisirana javna rasvjeta te zamijenjeni oštećeni stupovi.
