vodoopskrbni sustav Dramalj | Foto: EOJN, Canva
U sklopu projekta predviđena je crpna stanica uz postojeću vodospremu.

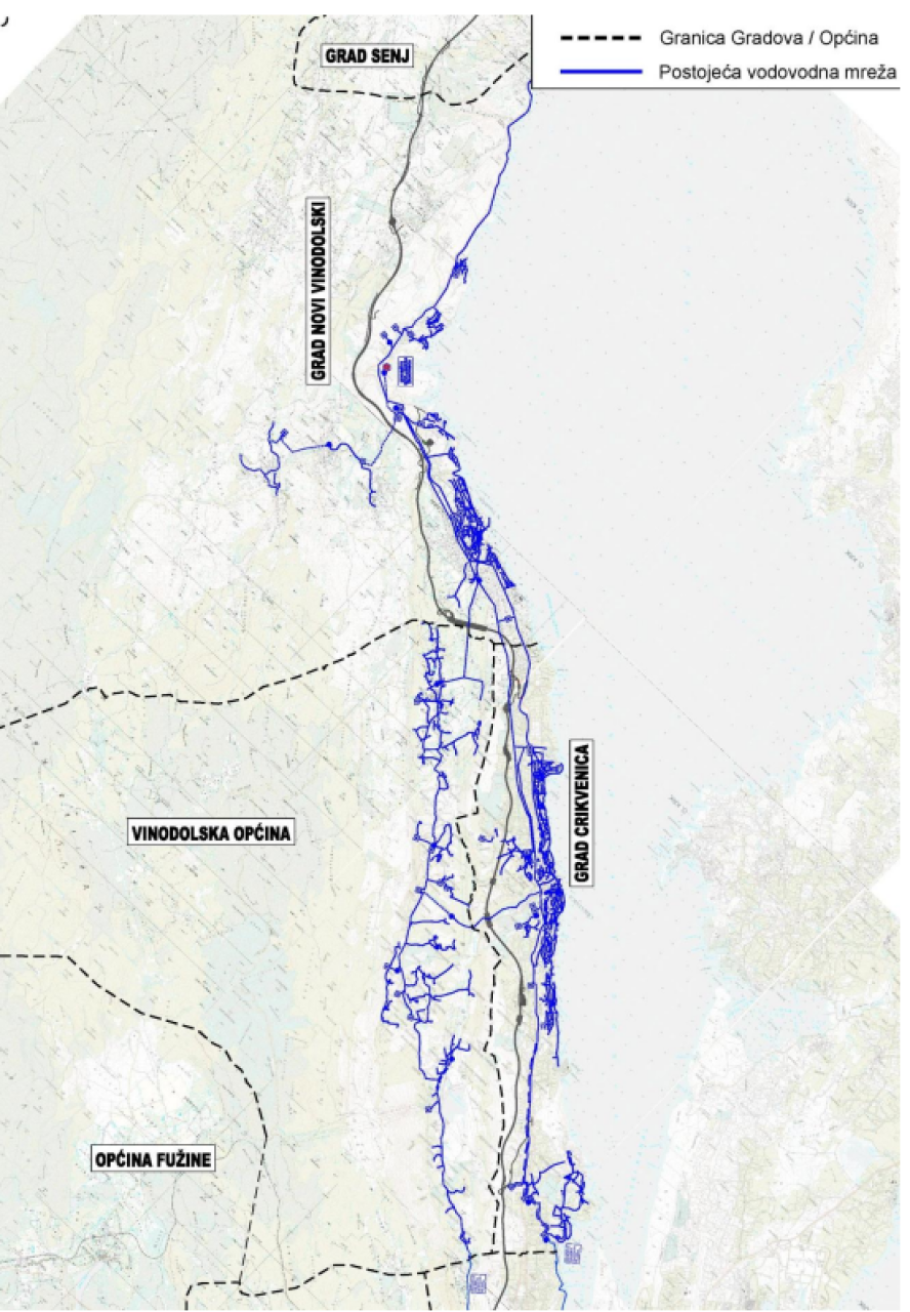

Uz trasu buduće autoceste A7, na dionici Križišće - Selce, priprema se nova faza vodoopskrbnog sustava Dramalj. Riječ je o Etapi 6, koja obuhvaća projektiranje vodoopskrbne infrastrukture uz trasu autoceste, na potezu od približno kilometra 5+000 do kilometra 9+500. Zahvat se odnosi na područje Grada Crikvenice, odnosno na naselja Crikvenica, Dramalj i Jadranovo.
Za izradu glavnog projekta i ishođenje građevinske dozvole raspisan je javni natječaj vrijedan oko pola milijuna eura, što znači da se trenutačno traži projektant koji će pripremiti dokumentaciju za buduću izgradnju sustava.
Investitor je Vodoopskrba i odvodnja Žrnovnica Crikvenica Vinodol, u čijem bi vlasništvu sustav trebao biti nakon izgradnje. Projekt je povezan s gradnjom autoceste A7 Rupa - Žuta Lokva, odnosno njezine dionice Križišće - Selce, a priprema se u suradnji s Hrvatskim autocestama (HAC).
Cilj zahvata je da se uz novu prometnu infrastrukturu riješi i pitanje sigurne, stabilne i kvalitetne opskrbe vodom. Sustav bi trebao osigurati vodu za objekte na trasi autoceste, uključujući sanitarne i protupožarne potrebe, ali i dodatno ojačati vodoopskrbu šireg crikveničkog područja kojim upravlja VIO Žrnovnica Crikvenica Vinodol.
Galerija: Četiri bagera i noćna smjena, ovako je izgledalo rušenje kvarnerskog nadvožnjaka
Kod Matulja je početkom svibnja uklonjen nadvožnjak Jankovićeva cesta, a u akciji je sudjelovala teška mehanizacija.
12:12 146 d 31.05.2026
Rekonstrukcija državne ceste DC8 i dogradnja čvora Šmrika provest će se na spoju državne ceste DC8, državne ceste DC102 koja vodi prema otoku Krku.
16:09 205 d 01.04.2026
Izgradnjom novog vodoopskrbnog sustava planira se poboljšati kvaliteta i količina opskrbe vodom na administrativnom području Grada Crikvenice. Sustav treba osigurati dovoljne količine vode za potrošače, ali i za sanitarne i protupožarne potrebe objekata koji će se nalaziti uz trasu autoceste.
Ovaj projekt posebno je važan zbog sezonskih opterećenja. Područje Crikvenice, Dramlja i Jadranova tijekom ljeta bilježi znatno veći broj korisnika, što stvara pritisak na postojeći vodoopskrbni sustav. Upravo zato nova infrastruktura treba pomoći u sigurnijem transportu pitke vode prema najudaljenijim potrošačima, osobito prema području Jadranova.
Osim toga, projekt se uklapa u širi razvoj javne vodoopskrbe, zaštitu zdravlja ljudi i očuvanje vodnog okoliša. Njime se nastoji stvoriti učinkovitiji i sveobuhvatniji sustav pružanja vodnih usluga, u skladu sa strateškim ciljevima upravljanja vodama i obvezama koje proizlaze iz europskih pravila o kvaliteti vode za ljudsku potrošnju.

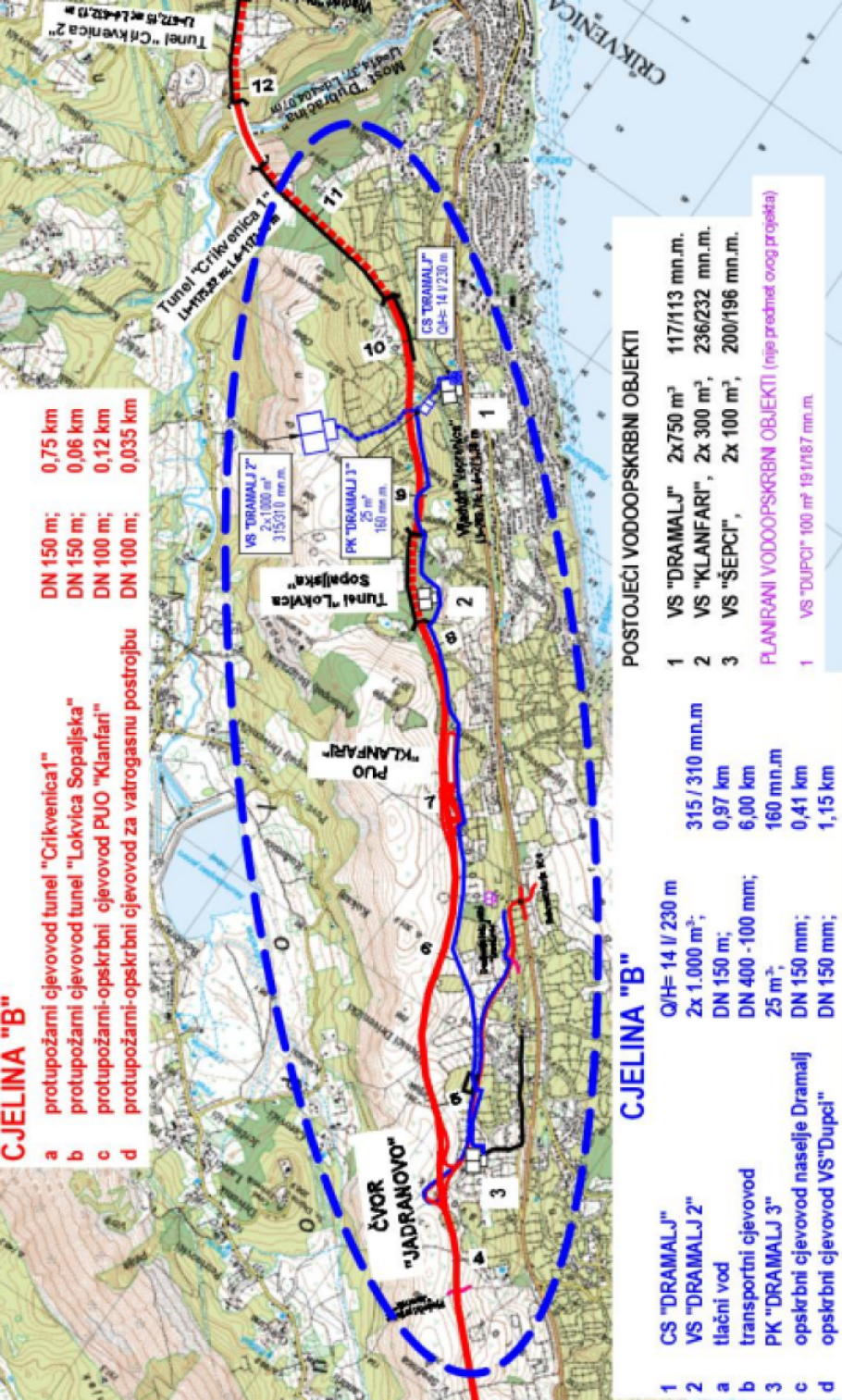

Planirani vodoopskrbni sustav Dramalj obuhvatit će više ključnih građevina i vodova. U sklopu projekta predviđena je crpna stanica uz postojeću vodospremu Dramalj, iz koje će se sustav opskrbljivati vodom. Planira se i tlačni vod prema novoj vodospremi Dramalj 2, kao i sama nova vodosprema, projektirana na višoj koti, s kapacitetom od 2.000 kubičnih metara.
Jedan od najvažnijih dijelova sustava bit će transportni cjevovod koji će povezivati novu vodospremu Dramalj 2 s postojećom vodospremom Šepci. Predviđena je i prekidna komora Dramalj 3, koja će služiti za regulaciju sustava, kao i opskrbni cjevovodi za naselje Dramalj te za vodospremu Dupci.
Nova autocesta do Jadranova: Cijela dionica 'teška' oko 400 milijuna eura, trebalo je biti jeftinije
Nova poddionica od 12,3 kilometra trebala se graditi za 200 milijuna eura, ali će se graditi za 50 milijuna više. Teren je prilično zahtjevan.
16:06 210 d 27.03.2026
Projektom su obuhvaćeni i priključci te vodomjerna okna s redukcijom tlaka za važne objekte na trasi autoceste. To uključuje opskrbu prema tunelima Lokvica Sopaljska i Crikvenica 1, prema odmorištu Klanfari te prema vatrogasnoj postrojbi. U sklopu zahvata predviđena je i prilazna cesta do nove vodospreme Dramalj 2, čime će se omogućiti pristup objektu tijekom izgradnje, održavanja i kasnijeg upravljanja sustavom.
Projektni zadatak ne odnosi se samo na tehničko projektiranje, nego i na pripremu kompletne dokumentacije potrebne za provedbu zahvata. Izvršitelj mora izraditi glavne projekte svih potrebnih struka, pripremiti troškovnike radova za javnu nabavu te provesti postupak ishođenja građevinske dozvole u ime naručitelja.
Dokumentacija mora biti usklađena s već izrađenim projektima autoceste A7, što znači da će projektanti vodoopskrbnog sustava morati koordinirati svoja rješenja s projektantima autoceste. Posebno je važno da se poštuju uvjeti iz lokacijske dozvole i da se tehnička rješenja zadrže unutar dopuštenog obuhvata zahvata.
U sklopu pripreme projekta bit će potrebne i geodetske podloge, podaci o postojećim instalacijama te dokumentacija za rješavanje imovinsko-pravnih pitanja. Konačni rezultat trebala bi biti cjelovita projektna dokumentacija koja omogućuje dobivanje građevinske dozvole, raspisivanje natječaja za radove i kasniju realizaciju sustava.
