Smješten na zapadnom ulazu u grad, predstavlja ključnu vezu prema okolnim naseljima i zagrebačkoj obilaznici.
12:28 189 d 07.05.2026
Produženje Kolakove i Branimirove| Foto: Grad Zagreb

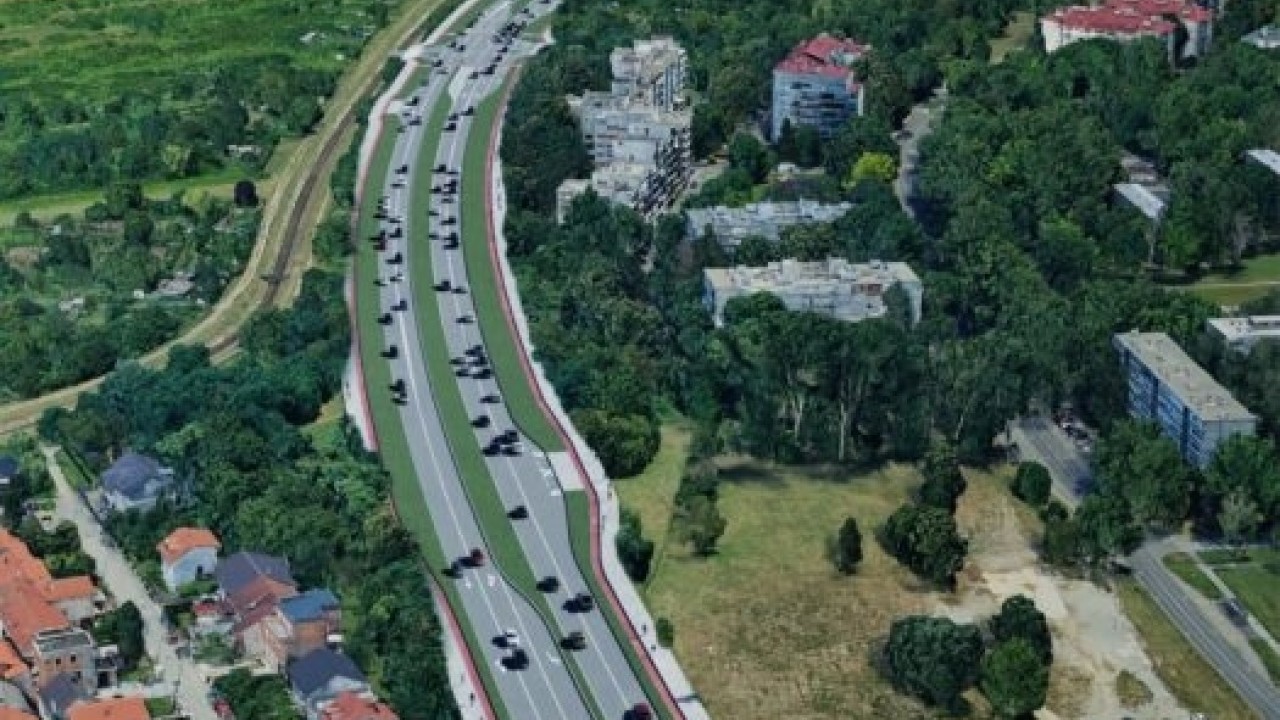

Produžetak Kolakove i Branimirove uključuje gradnju nešto manje od 7 kilometara novih cesta na području Dubrave i Sesveta.

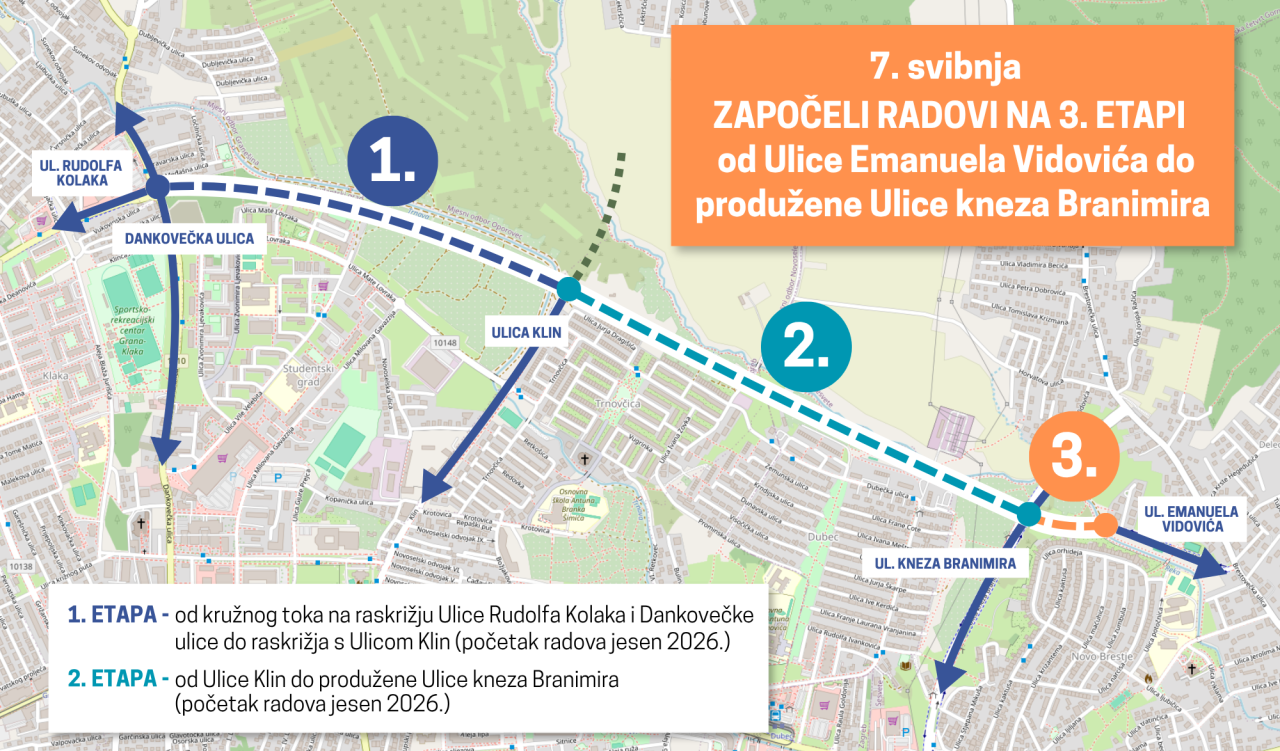

Danas su započeli radovi na izgradnji treće etape produžene Ulice Rudolfa Kolaka, jednog od ključnih prometnih projekata za područje Dubrave i Sesveta. Treća etapa obuhvaća dionicu od produžene Branimirove ulice do Ulice Emanuela Vidovića, vrijednost radova iznosi 1,03 milijuna eura bez PDV-a, a rok izvođenja radova je pet mjeseci.
Izgradnja novih prometnica trebala bi otvoriti novi koridor sjeverno od Avenije Dubrava i Zagrebačke ceste, čime bi se rasteretile zagušene prometnice u istočnom dijelu grada. Građevinske radove izvest će zajednica ponuditelja Strabag i Belfry. Dok će projektantski nadzor obaviti Inženjerski projektni zavod.
Smješten na zapadnom ulazu u grad, predstavlja ključnu vezu prema okolnim naseljima i zagrebačkoj obilaznici.
12:28 189 d 07.05.2026
Zaboravite stari projekt Jarunskog mosta: Priča kreće ispočetka, a ovo su novi rokovi
Izgradnju Jarunskog mosta dugo se najavljuje, a cijela priča sada praktički kreće ispočetka. Zbog pravnih razloga, odbacuje se stari idejni projekt!
12:04 191 d 05.05.2026
Produžena Kolakova ukupno će biti duga 2.857 metara i gradit će se u tri etape. Preostale dvije etape kreću s izgradnjom također ove godine, a ukupna vrijednost projekta procjenjuje se na oko 25 milijuna eura bez PDV-a. Očekivani završetak radova je kroz dvije godine.
- Izgradnja produžene Kolakove i produžene Branimirove ulice jedan je od naših najvažnijih prometnih projekata u ovom mandatu. Danas krećemo s Kolakovom, a sljedeći mjesec krenut ćemo i s radovima na trećoj dionici Branimirove. Kao što sam najavio u izbornoj kampanji, izgradit ćemo novi prometni koridor sjeverno od Avenije Dubrava i Zagrebačke ceste koji će značajno rasteretiti postojeće prometnice u Dubravi i Sesvetama te unaprijediti kvalitetu života građana, poručio je gradonačelnik, Tomislav Tomašević.
Produžetak Kolakove i Branimirove bez konkurencije je najveći infrastrukturni projekt na istoku Zagreba. Uključuje gradnju nešto manje od 7 kilometara novih cesta na području Dubrave i Sesveta, a sve bi trebalo biti gotovo 2027.
Ukupna vrijednost projekata izgradnje prometnica produženja Kolakove i Branimirove ulice iznosi oko 50 milijuna eura bez PDV-a, koja se financira iz proračuna Grada Zagreba.
U sklopu III. etape Kolakove koja je danas krenula s izvođenjem radova, predviđena je izgradnja prometnice s dvije prometne trake, obostranih pješačko-biciklističkih staza, autobusnog stajališta, LED javne rasvjete, komunalne infrastrukture te uređenje zelenih površina. Poseban dio zahvata odnosi se na izgradnju tunelskog propusta preko potoka Čučerska Reka.

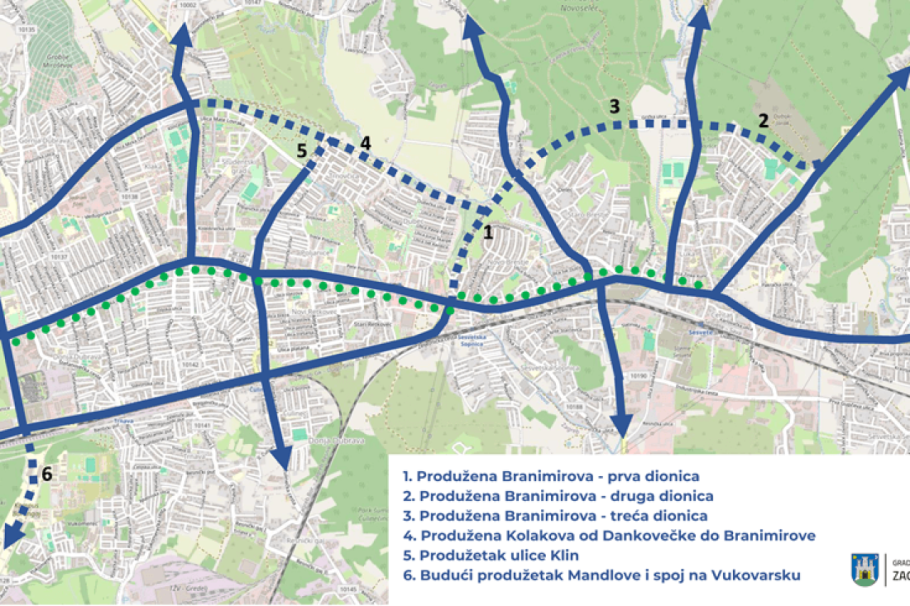

Od Dankovečke do Branimirove, Kolakova ulica određena je GUP-om Grada Zagreba i Sesveta koji predviđa četverotračnu prometnicu. Zbog složenosti, kako smo već spomenuli, planirani su radovi u više etapa, pri čemu će se prema prvoj raditi jedan kolnik prometnice u cijeloj duljini zahvata, s po jednim prometnim trakom u svakom smjeru.
Druga etapa predviđa izgradnju drugog kolnika, čime će se u konačnici realizirati prometnica s dva odvojena kolnika. Na kraju radova, svaki kolnik imat će po dvije prometne trake odvojene zelenim pojasom u jednom smjeru, uz planirane pješačko-biciklističke staze.
Prometnica će biti u koridoru usporednom s potocima Trnava i Čučerska reka, a potoci se zadržavaju kao otvoreni vodotoci i postat će ozelenjeno proširenje cjelovitog prometnog koridora.
